AI導入戦略:PoCで終わらせない組織への定着方法
AIのPoCが本番導入につながらない「死の谷」問題と、それを越えるための5つの橋を、コンサルティング現場の経験から解説。PoC→パイロット→スケールの3フェーズで、組織にAIを定着させる方法を整理します。
「AIのPoCは成功しました。精度も出ています。でも、本番導入には至りませんでした」
この報告を、何度聞いたかわかりません。DX推進室が意気込んでPoCを実施し、技術的には十分な成果が出た。しかし、現場は「面白いけど、今の業務に組み込むのは難しい」と言い、経営陣は「ROIが見えない」と追加投資を見送る。PoCの成功報告書だけが残り、プロジェクトは自然消滅する。
この「死の谷」問題は、AI導入に限らず、DXプロジェクト全般に共通する構造的な課題です。技術の検証は「始まり」に過ぎない。本当の勝負は、技術を組織に定着させるところにあります。
PoCの「死の谷」問題
ガートナーの調査によれば、AIプロジェクトのうち本番環境に到達するのは約53%。残りの約半数は、PoCやパイロットの段階で止まっています。なぜ、技術的に成功したPoCが本番導入に至らないのか。
原因は主に3つあります。
- 「技術の成功」と「業務の成功」が混同されている: AIの精度が出ることと、業務が改善されることは別の話。PoCで検証したのは前者だけで、後者が検証されていない
- 現場の巻き込みが不十分: DX推進室やIT部門だけでPoCを進め、現場の営業や製造部門が「自分ごと」になっていない
- 「次にどうするか」が決まっていない: PoCの出口基準(卒業基準)が曖昧で、「成功したら次は何をするか」が事前に設計されていない
PoC→パイロット→スケールの3フェーズ
AI導入を成功させるために、「PoC→パイロット→スケール」の3フェーズで設計します。各フェーズには明確な「目的」と「卒業基準」を持たせます。
Phase 1: PoC(概念実証)― 技術的に実現可能か
目的は「AIが技術的にこの業務に使えるかどうか」を検証すること。期間は1〜3ヶ月。卒業基準の例: 精度90%以上、処理時間5秒以内、エラー率1%以下。ここで重要なのは、卒業基準を「PoCを始める前に」定義しておくこと。基準がないまま始めると、「面白い結果が出た」で終わります。
Phase 2: パイロット(試験導入)― 業務で実用できるか
PoCを卒業したら、実際の業務環境でテストします。一つの部門、一つの業務プロセスに限定して導入し、「現場で使えるかどうか」を検証する。期間は3〜6ヶ月。卒業基準の例: 現場の利用率70%以上、対象業務のKPIが改善、ユーザーの満足度が一定水準以上。
パイロットフェーズで最も重要なのは「現場の声を聴くこと」です。「使いにくい」「既存ツールとの連携が悪い」「結果の信頼性に不安がある」。こうした現場のフィードバックを丁寧に拾い、改善に反映する。この泥臭い作業を省略すると、スケールフェーズで失敗します。
Phase 3: スケール(全社展開)― 組織に定着するか
パイロットで成果が出たら、他の部門・業務にも展開します。ここからは「技術の話」ではなく「組織変革の話」です。チェンジマネジメント、研修、業務フローの再設計。技術導入の10倍のエネルギーが、組織定着には必要です。

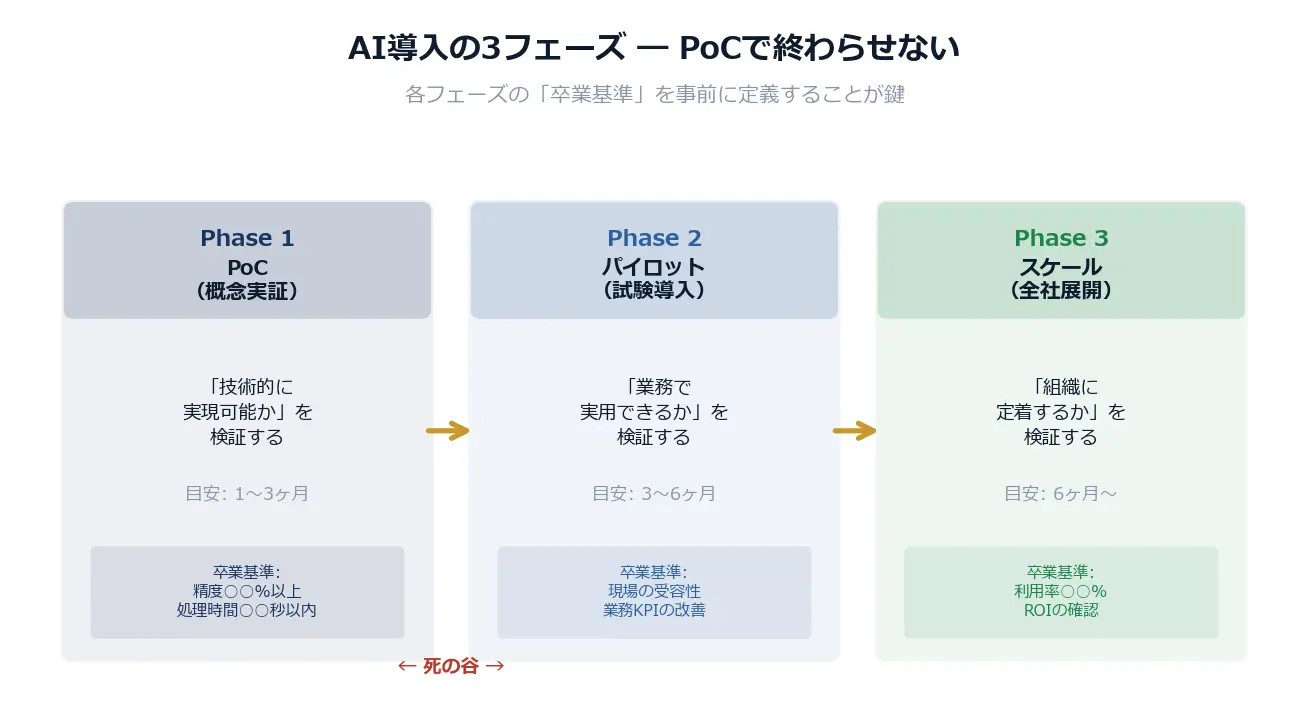

図解1: AI導入の3フェーズ ― 各フェーズに「卒業基準」を設定し、PoCの「死の谷」を越える
「死の谷」を越える5つの橋
PoCからパイロット、パイロットからスケールへの移行を成功させるために、5つの「橋」を架ける必要があります。
橋1: 卒業基準の事前定義
PoCの開始時に「何が達成されたら次のフェーズに進むか」を決める。これがないと、「まだ検証が足りない」「もう少しやってみよう」とPoCが永遠に続くことになります。
橋2: 業務プロセスへの組み込み設計
PoCと並行して、「この技術を業務にどう組み込むか」の設計を始める。PoCが終わってから考えるのでは遅い。技術検証と業務設計を同時に進めることで、移行がスムーズになります。
橋3: 現場のチャンピオン確保
現場で「これは使える」と実感してくれる推進役を見つけることが極めて重要です。コンサルティングの現場で何度も見てきましたが、本社から押し付けたAIは使われません。現場の誰かが「自分の仕事が楽になった」と言ってくれること。これが組織定着の最大の推進力になります。
橋4: 経営者への定期報告
AI導入の進捗と課題を、四半期ごとに経営者に報告する仕組みを作る。経営者の関心が途切れた瞬間に、AIプロジェクトは予算も人もリソースも失います。報告は「成果」だけでなく「課題と次のアクション」を含めて正直に。
橋5: 小さな成功の可視化
「パイロット導入で見積もり作成時間が40%短縮された」「問い合わせ対応の一次回答が自動化され、応答時間が半減した」。こうした具体的な数字を社内に共有する。小さな成功の積み重ねが、「次は自分の部門でも」という機運を作ります。

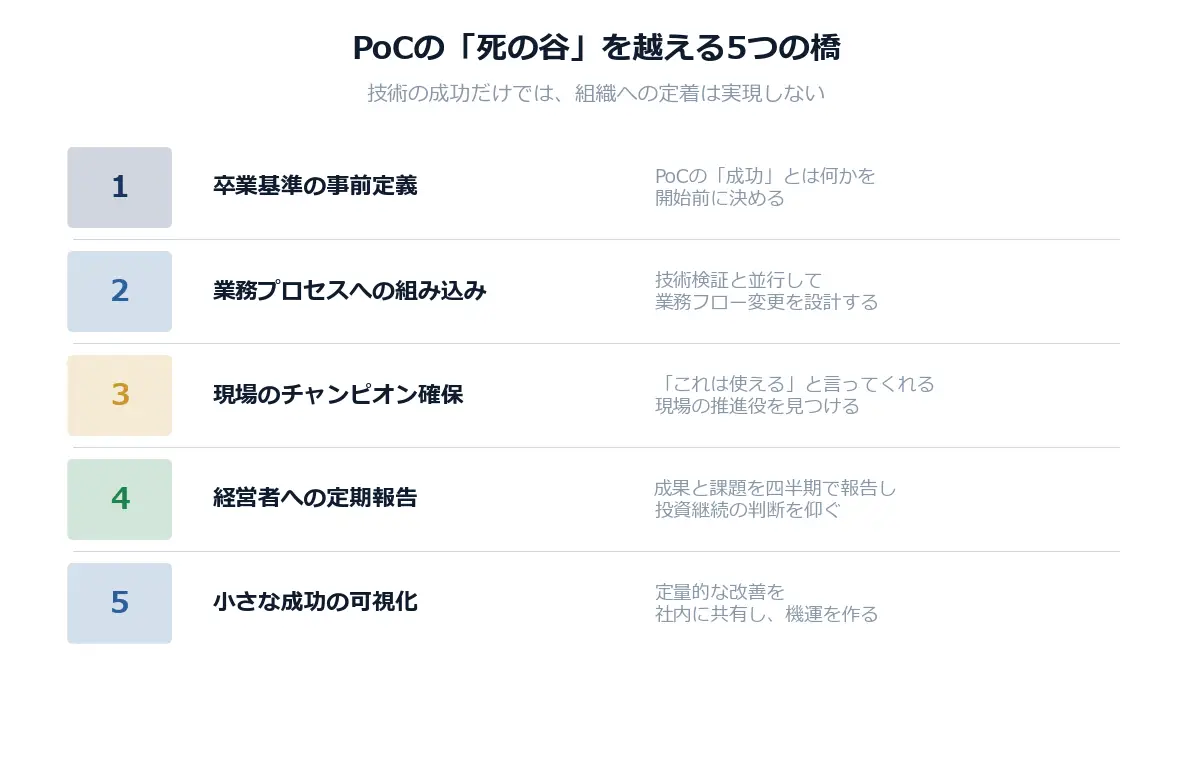

図解2: PoCの「死の谷」を越える5つの橋 ― 技術の成功だけでは、組織への定着は実現しない
組織定着に必要な「チェンジマネジメント」
コンサルティングの現場で繰り返し実感してきたのは、「技術は導入できても、現場が使ってくれなければ意味がない」ということです。
AI導入のチェンジマネジメントで押さえるべきポイントは3つあります。
- 「なぜ変えるのか」を現場に伝える: 「経営が決めたから」ではなく「あなたの仕事がこう楽になるから」。現場にとってのメリットを具体的に言語化する
- 「失敗しても大丈夫」な環境を作る: 新しいツールを使って失敗したら評価が下がる ― この恐れがある限り、誰も新しいものを使いません。「試してみて、うまくいかなければ元に戻せる」安心感が必要です
- 段階的に移行する: 一夜にして全業務をAIに切り替えるのではなく、「まず一部の業務で補助的に使う」から始める。成功体験を積んでから範囲を広げる
経営者が取るべきアクション
- PoCの「卒業基準」を事前に経営会議で承認する: 「何が達成されたら次に進む」を経営レベルで合意しておく
- パイロット部門を自ら選定する: 「成果が見えやすく、現場に推進役がいる」部門を選ぶ。IT部門任せにしない
- 小さく始めて「成功体験」を見せる: 全社展開を急がず、まず一つの成功事例を作ることに集中する
まとめ ― 技術導入は始まりに過ぎない
AI導入で最も難しいのは「技術を動かすこと」ではなく、「組織を動かすこと」です。PoCの成功は出発点に過ぎない。パイロットで現場の声を拾い、スケールで組織全体に定着させる。この道のりを「技術の問題」ではなく「組織の問題」として設計できるかどうかが、AI導入の成否を分けます。
DXロードマップの記事でも書きましたが、大切なのは「走りながら修正できる構造」を持つことです。AI導入も同じ。完璧な計画ではなく、「小さく始めて、学びながら広げていく」アプローチ。これが、PoCの「死の谷」を越える最も確実な方法です。
関連記事
著者: Sam(柴山 治)
株式会社YOHACK 代表 | 経営コンサルタント | 著者・監修者
SIer → コンサルティングファーム → 事業会社 → ファーム執行役員 → 創業。
DXの「依頼する側」と「実行する側」の両方を経験した立場から、
経営者に伴走するコンサルティングを行っています。
ファンド投資先企業でCIO/CDOを歴任。
経営者向け月刊誌にてDX連載を監修。
母校の大学院で客員講師。
日米双方でMBA取得。
著書『日本型デジタル戦略』(クロスメディア・パブリッシング)等。
